II кв. 2026 г.
завершение строительства

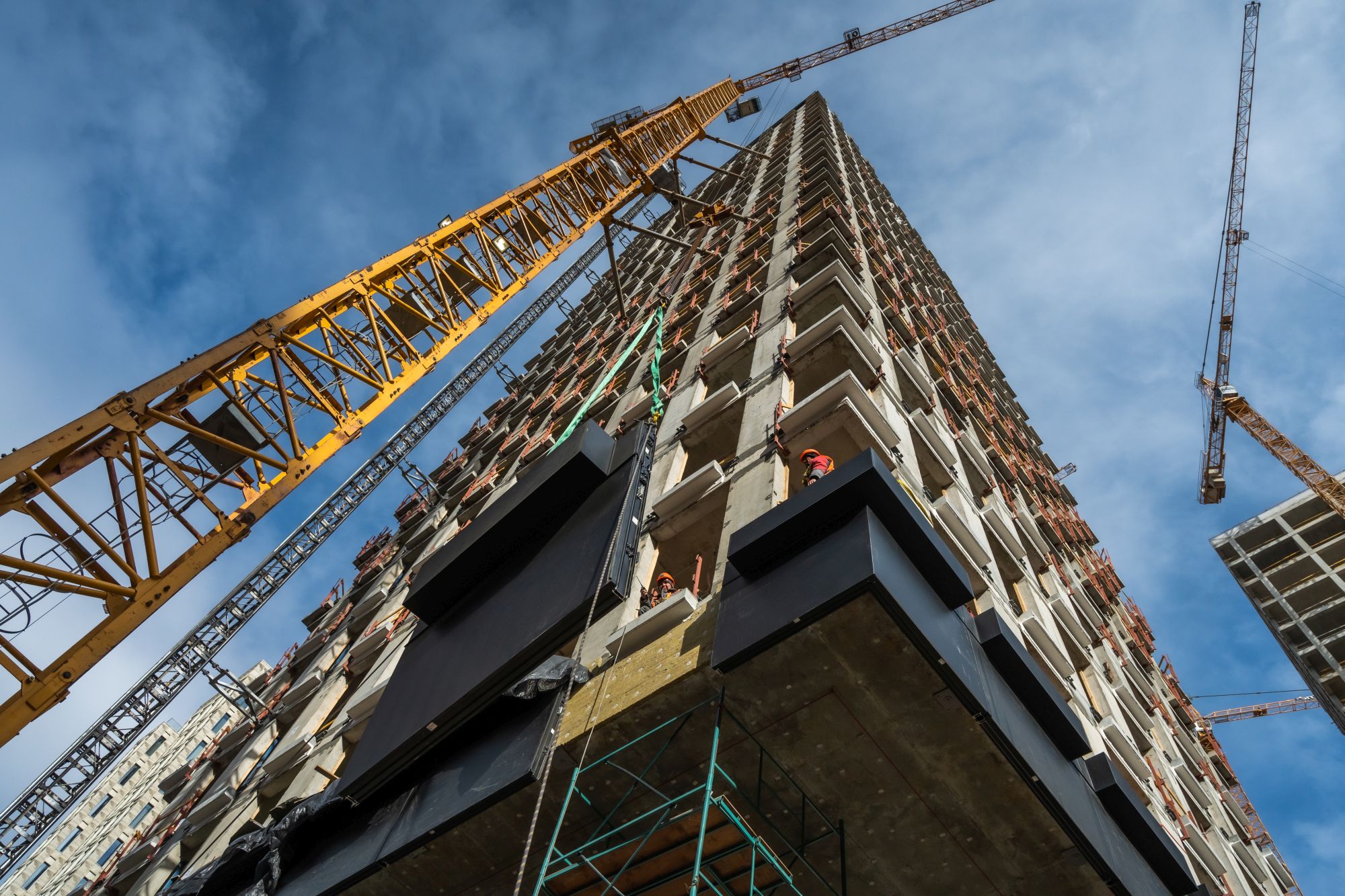

Июль - 2024

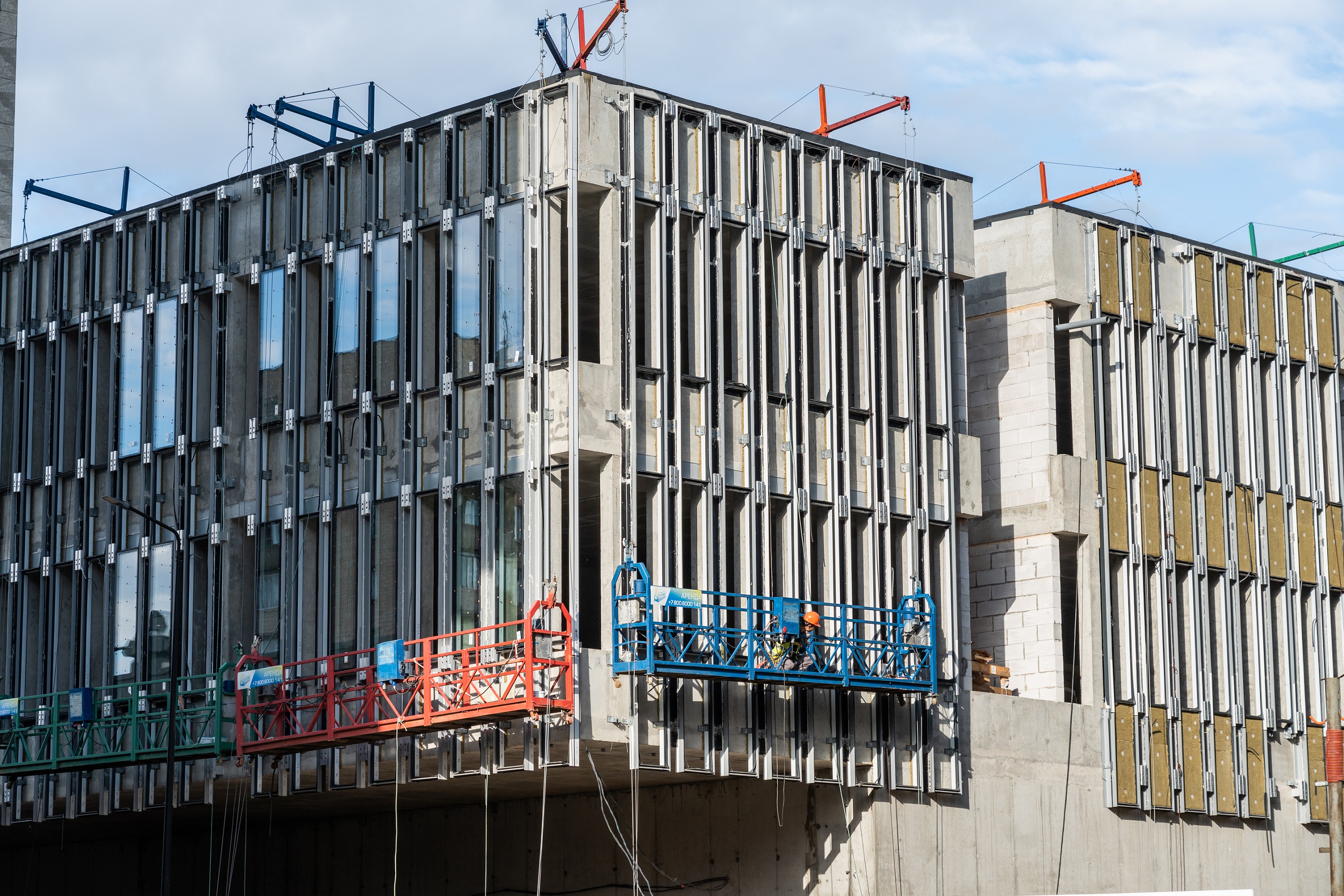

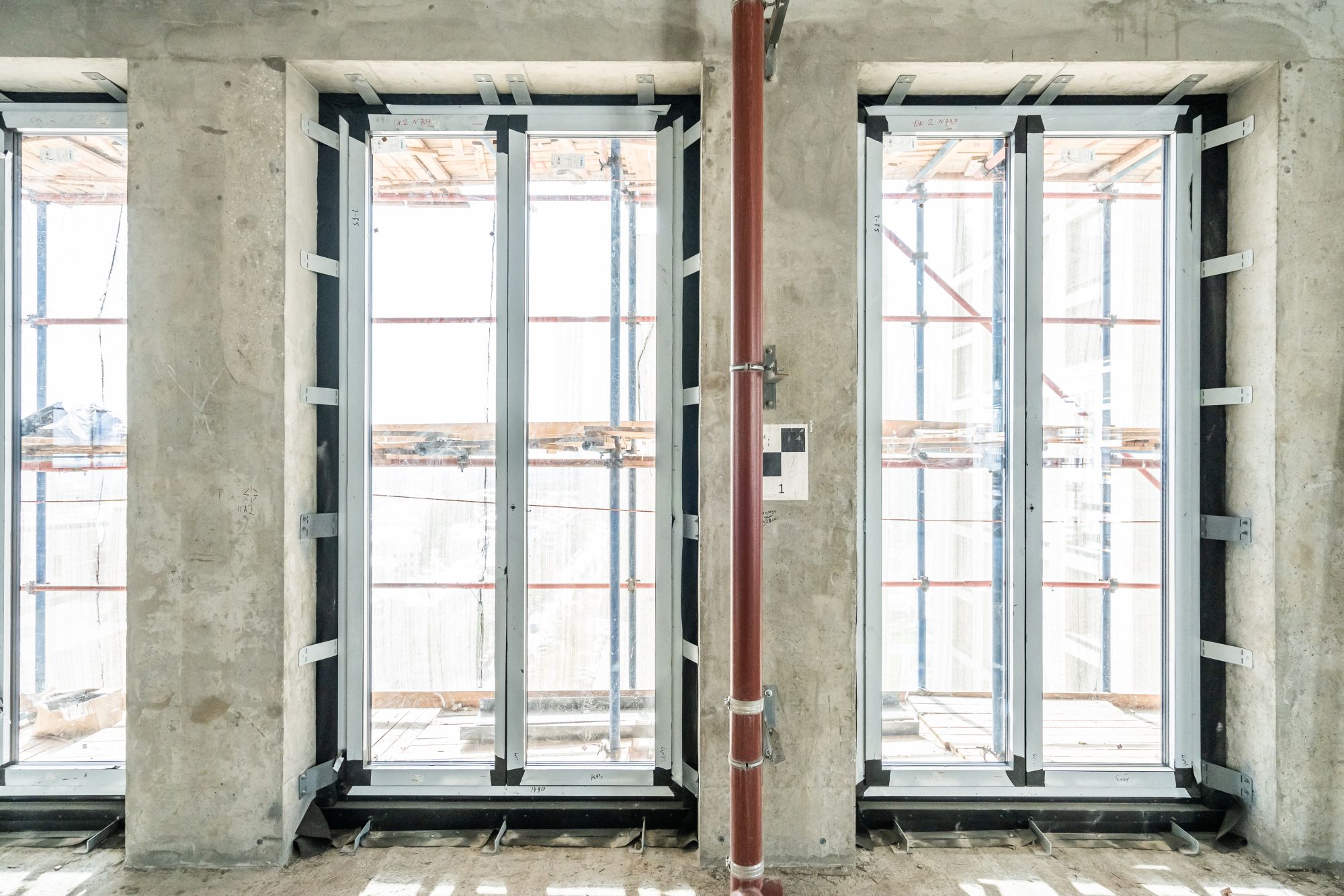

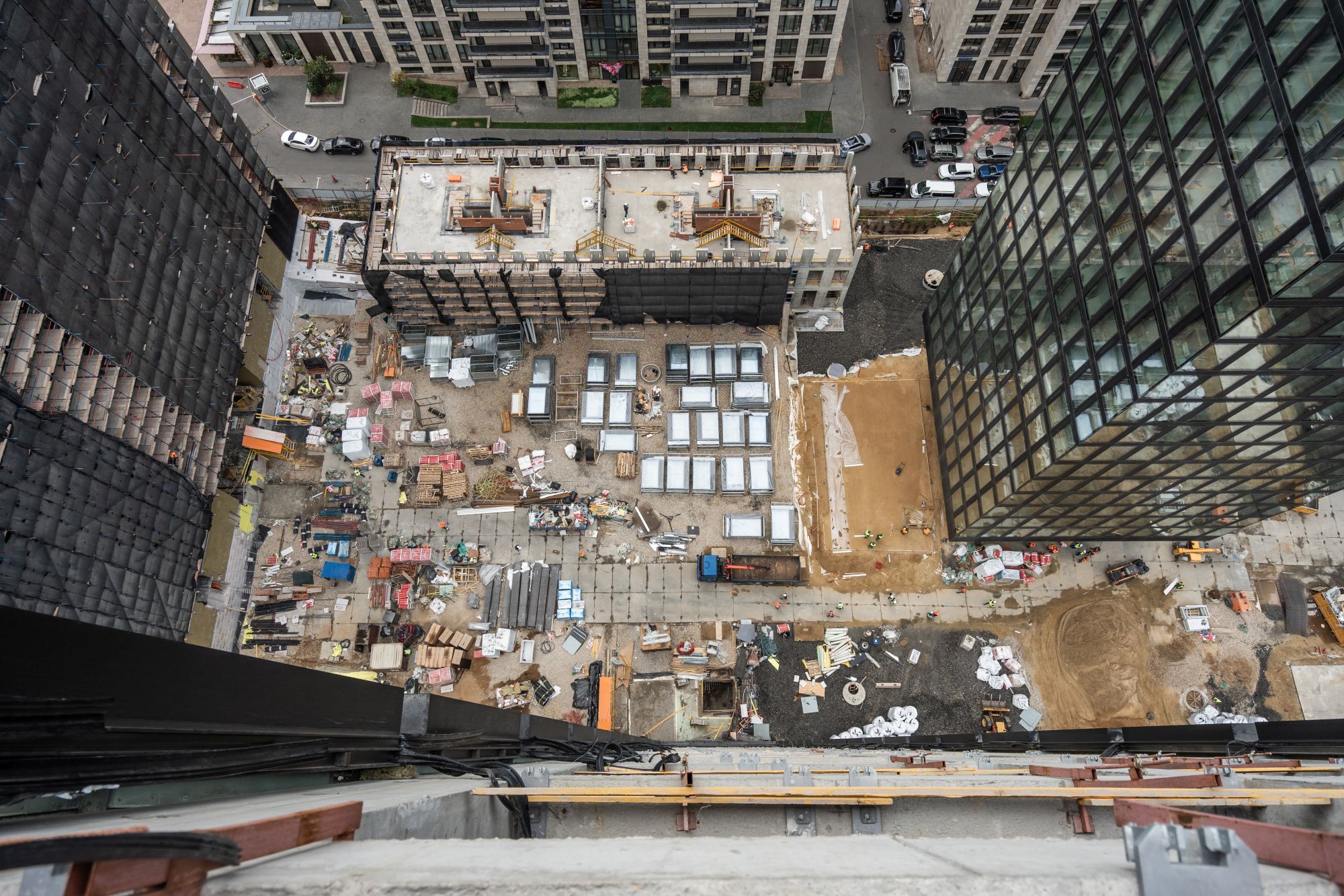

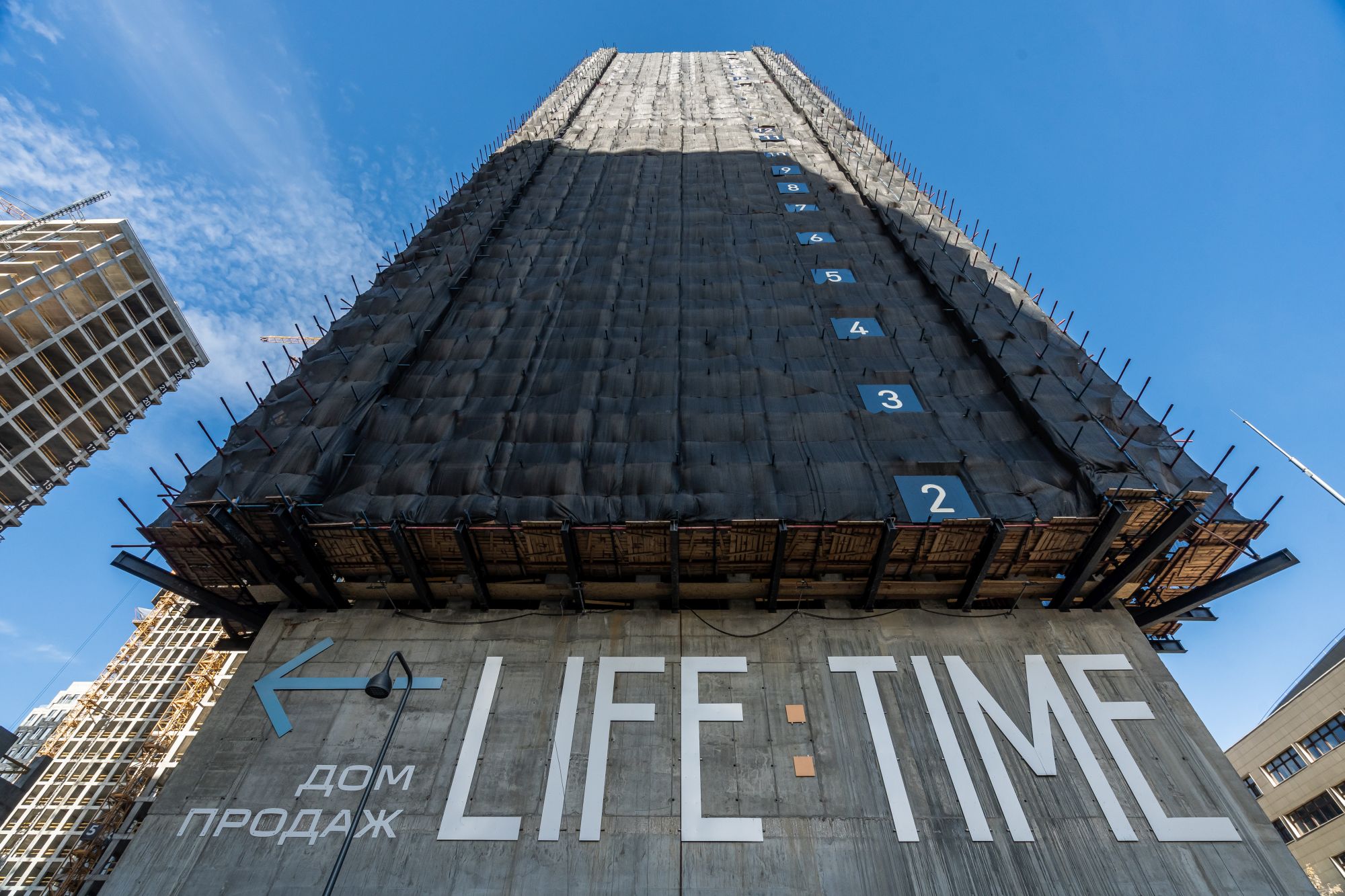

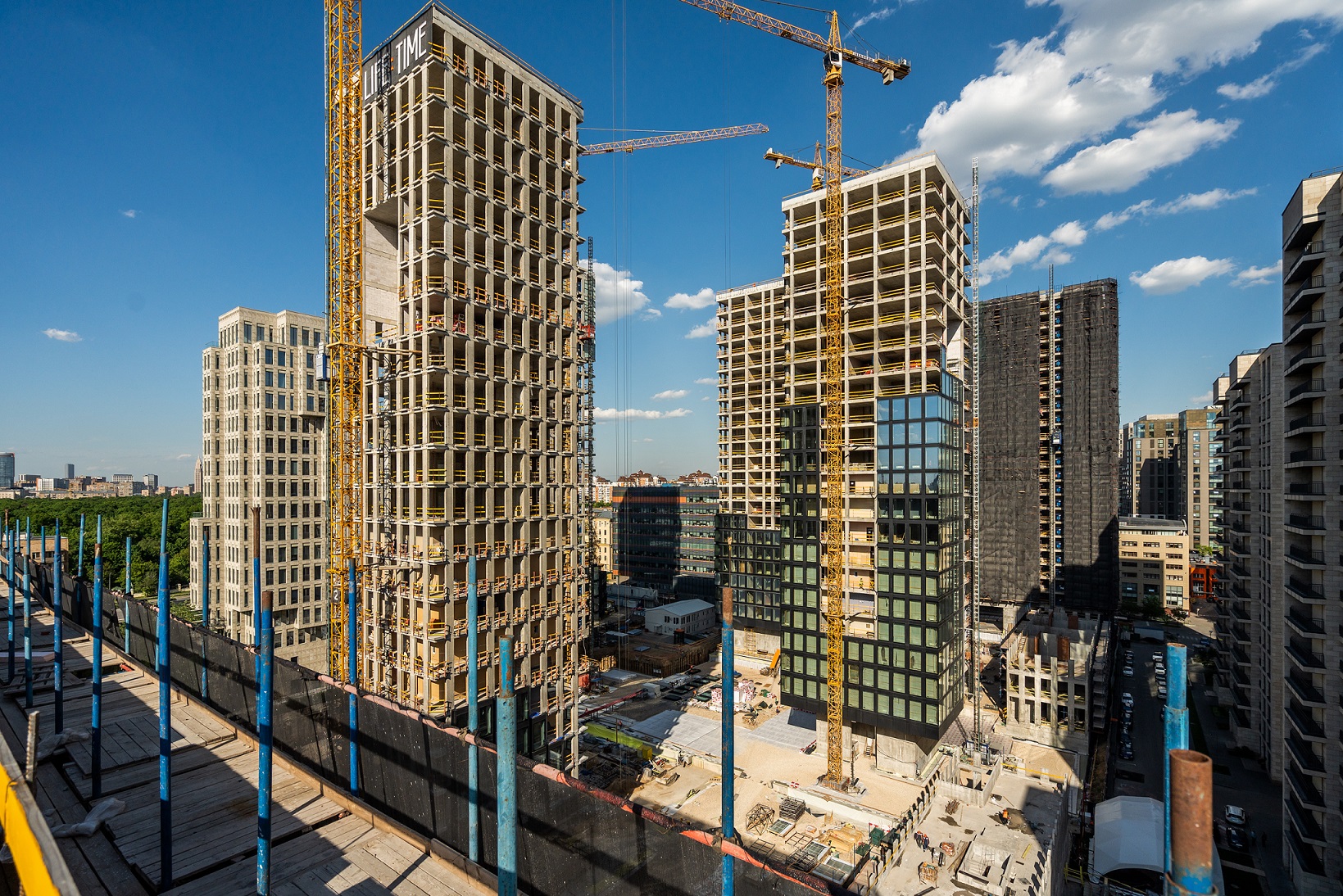

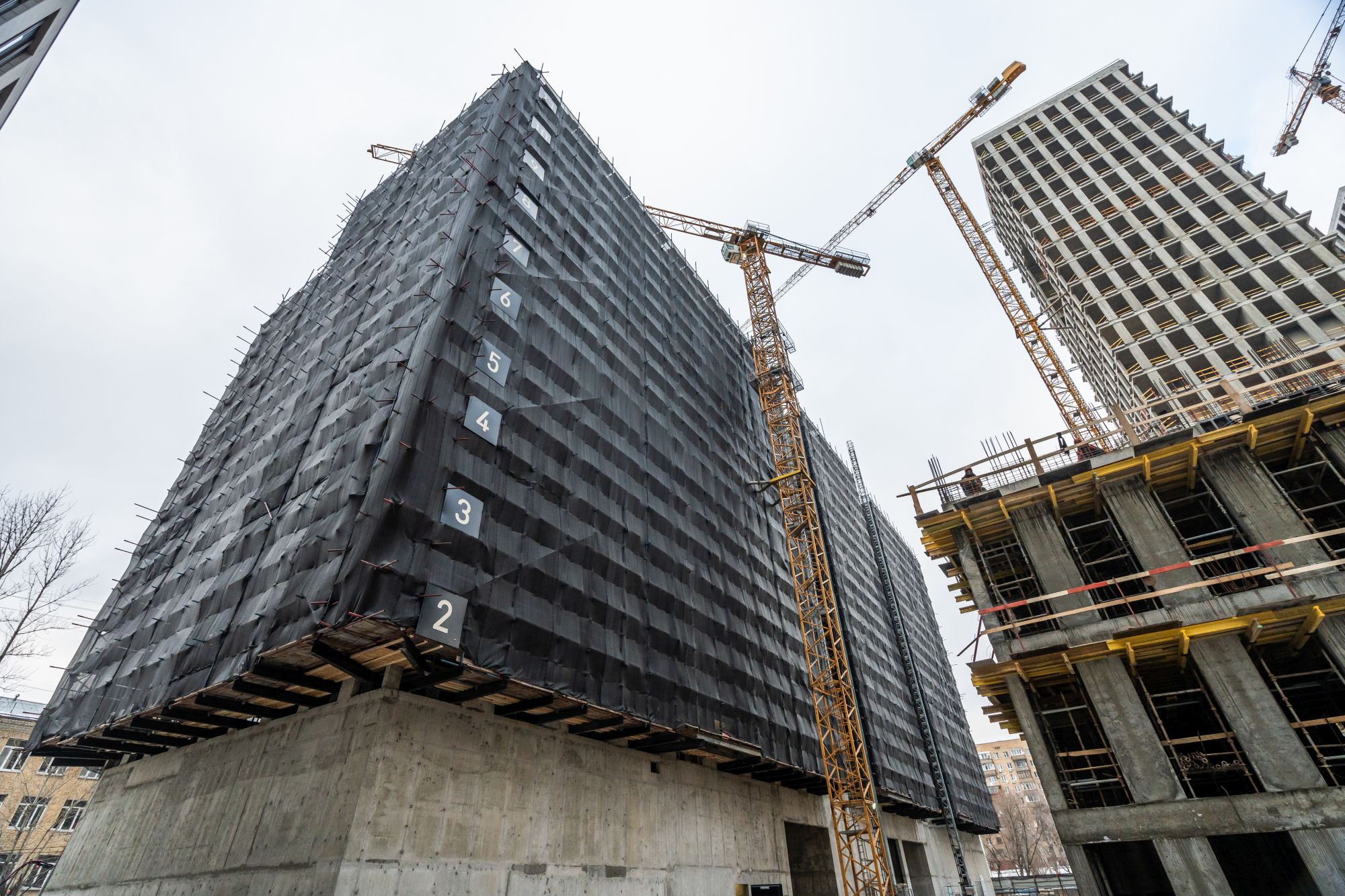

- Завершили возведение корпусов B и C и продолжили создавать фасады в стиле роскошного минимализма.

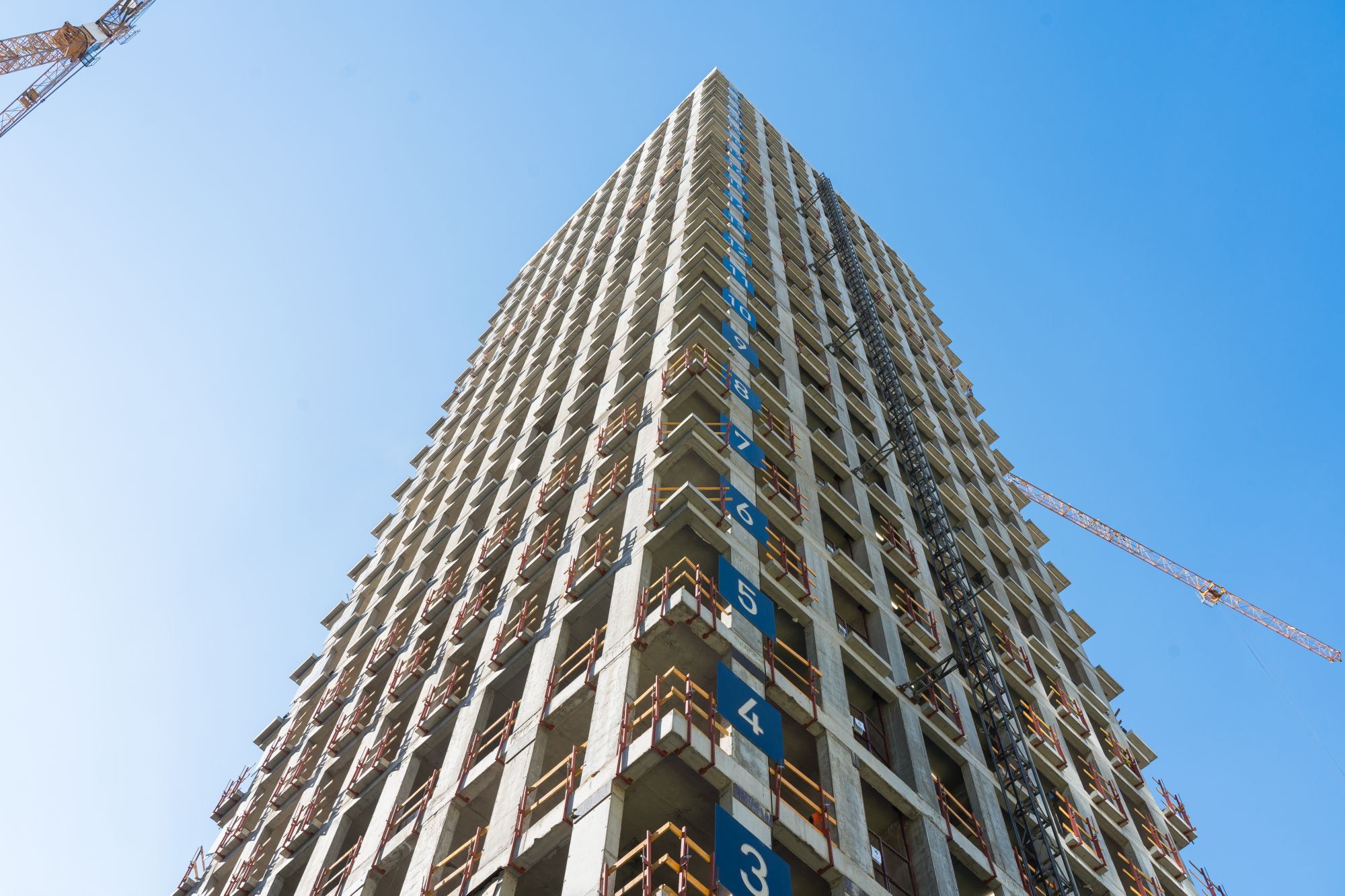

- В корпусе F вышли на уровень 20-го этажа.

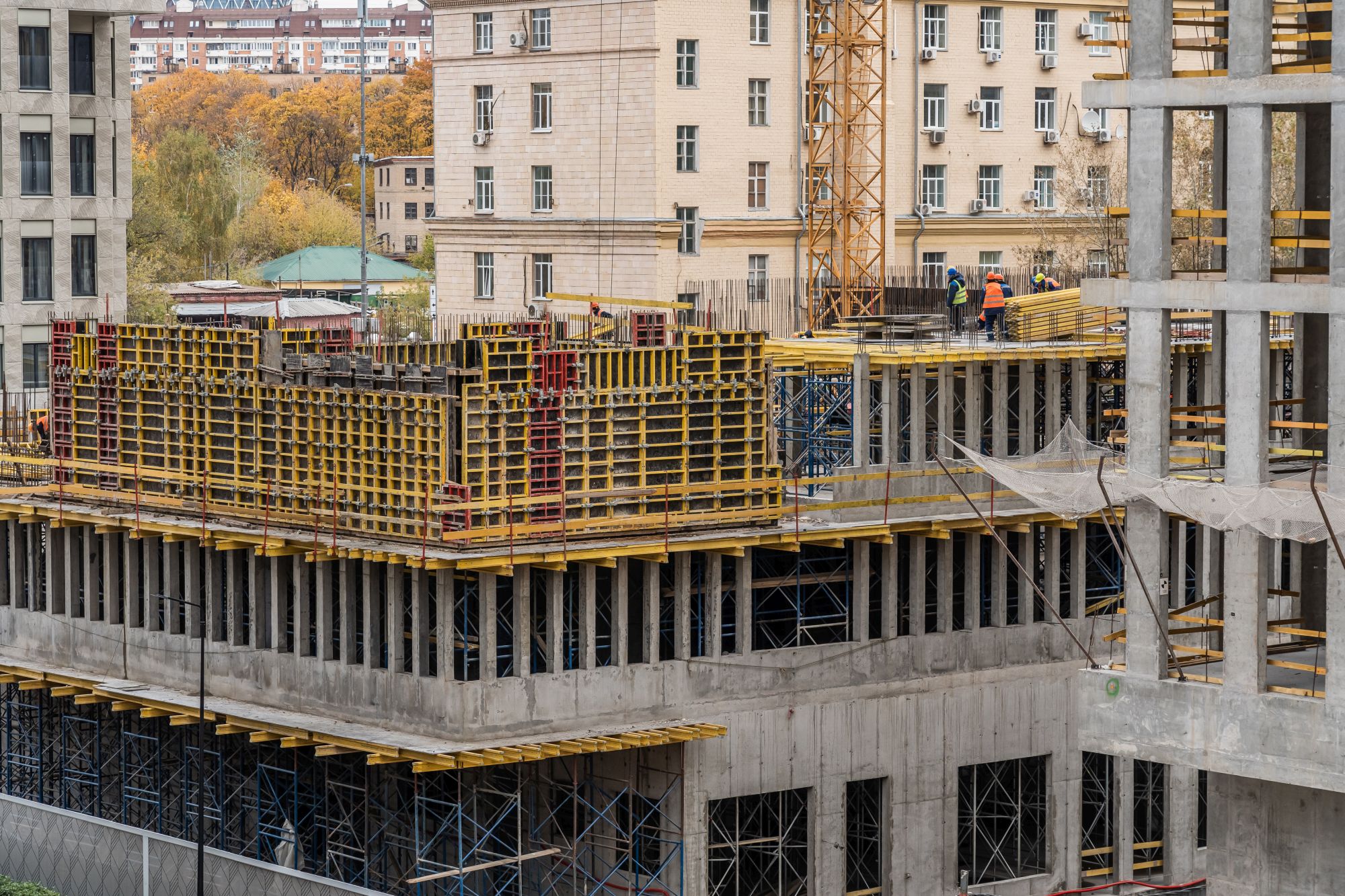

- В корпусе D начали возводить 14-й этаж.
- В корпусе E достигли 12-го этажа.
- В корпусе A начали строить седьмой этаж.
- В корпусе B перешли к отделке лестничных пролётов.

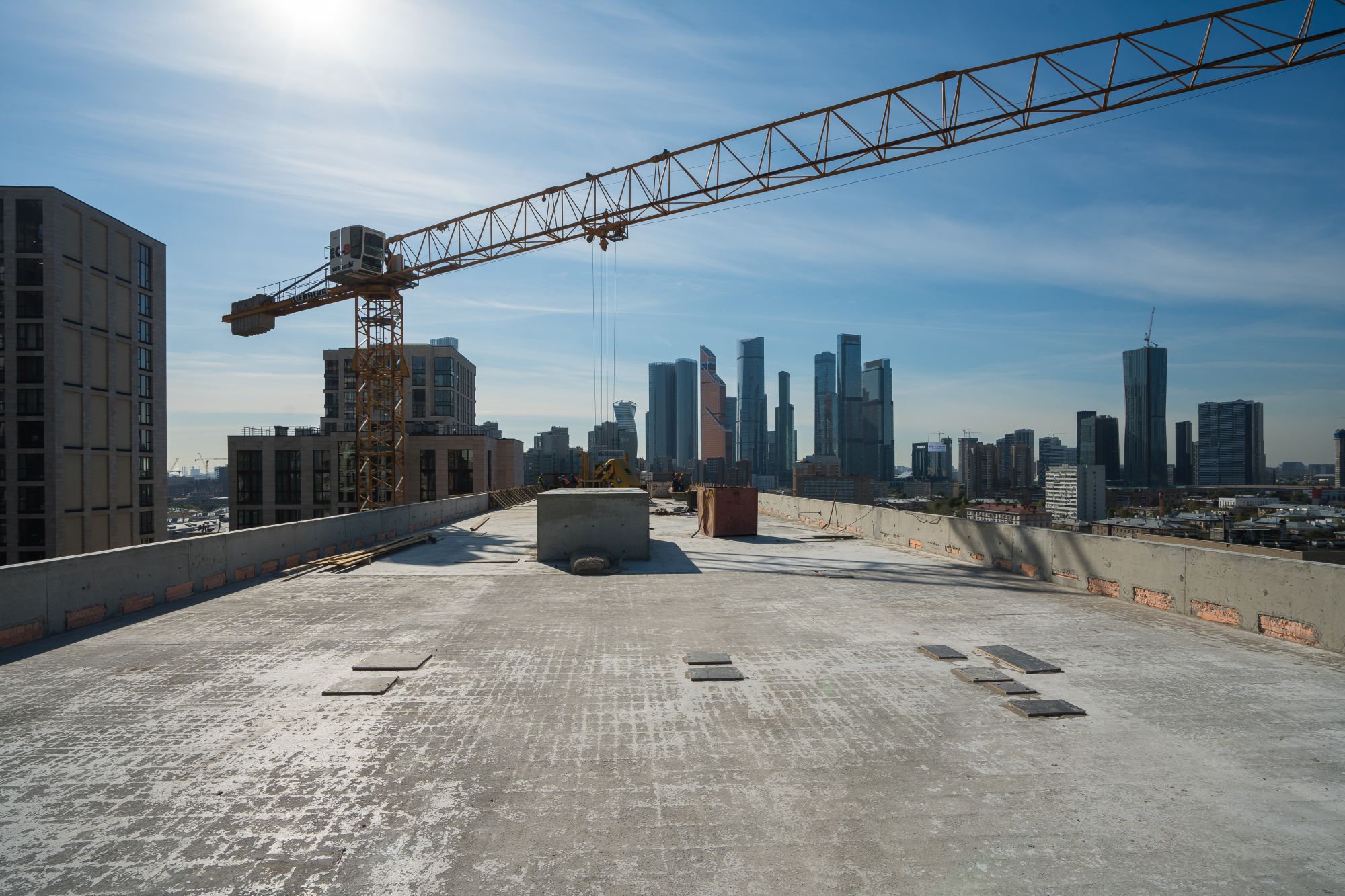

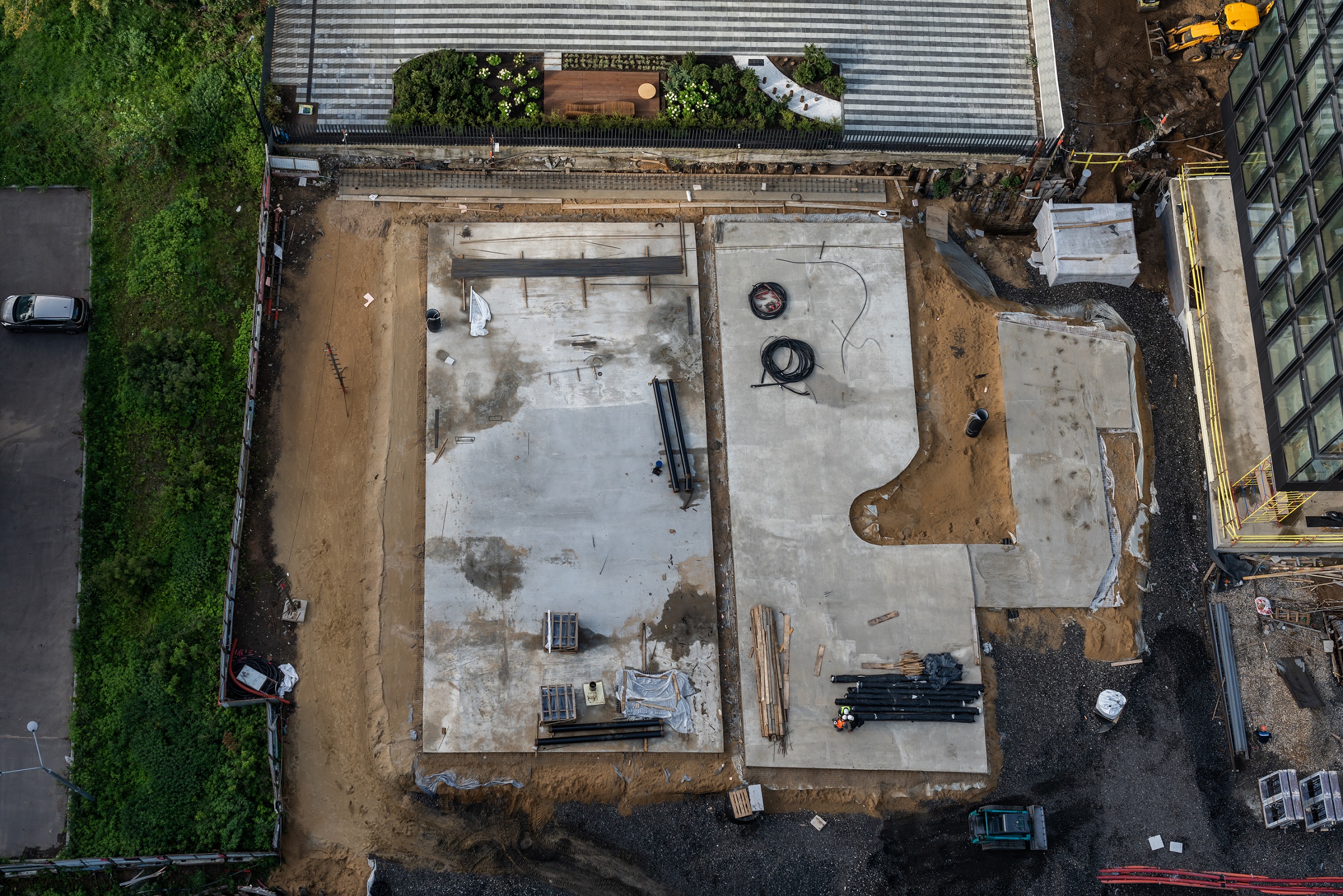

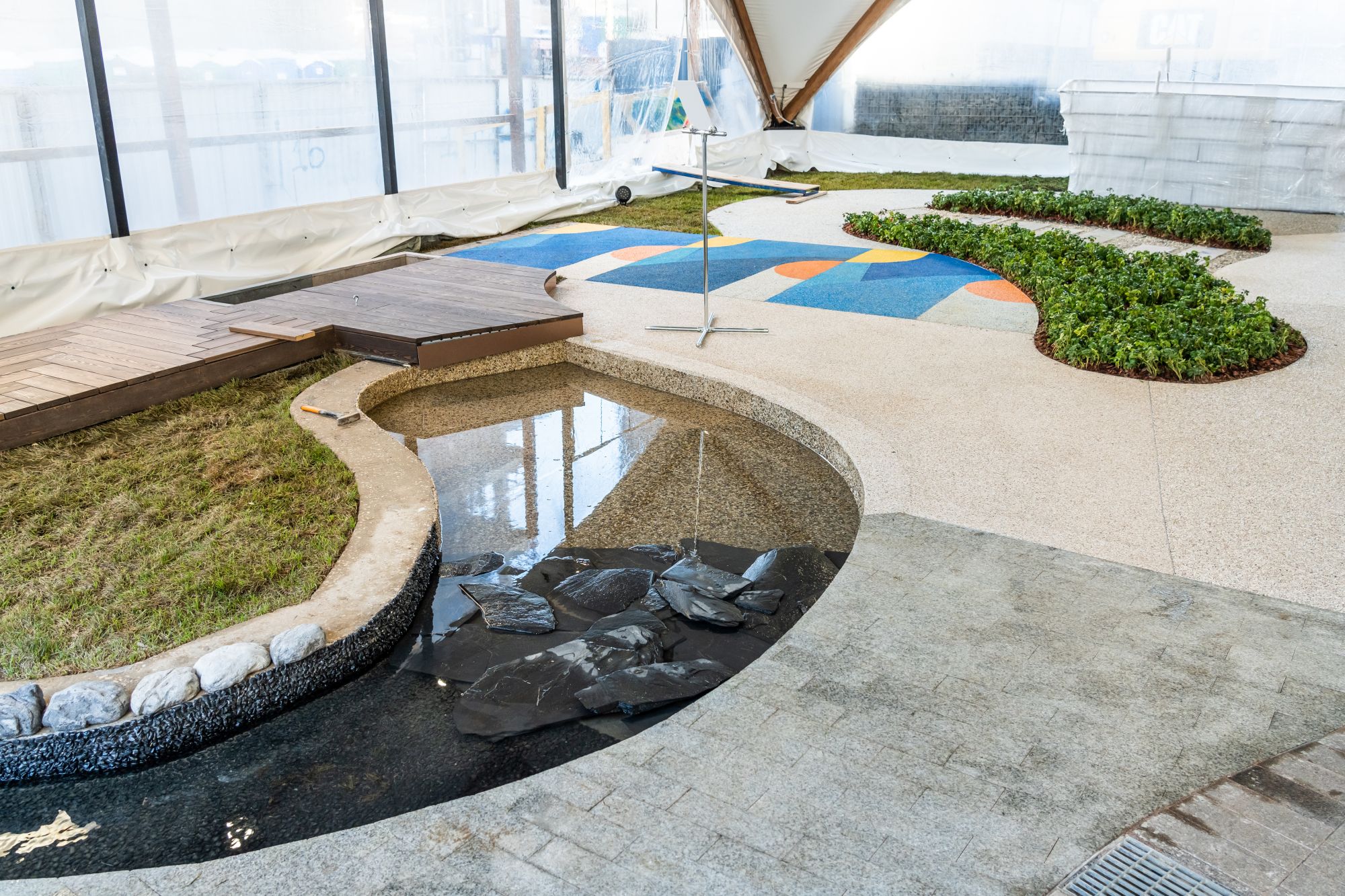

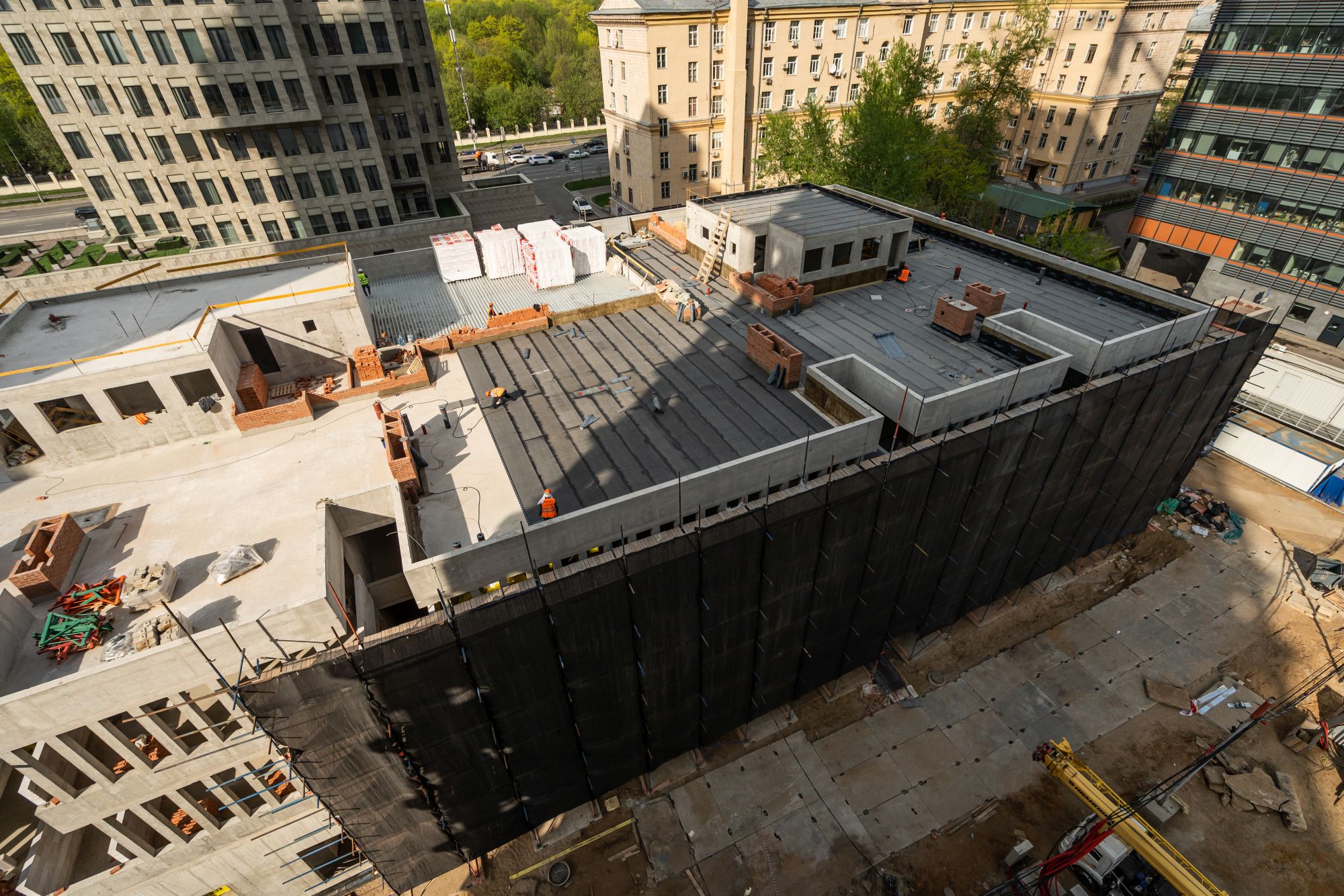

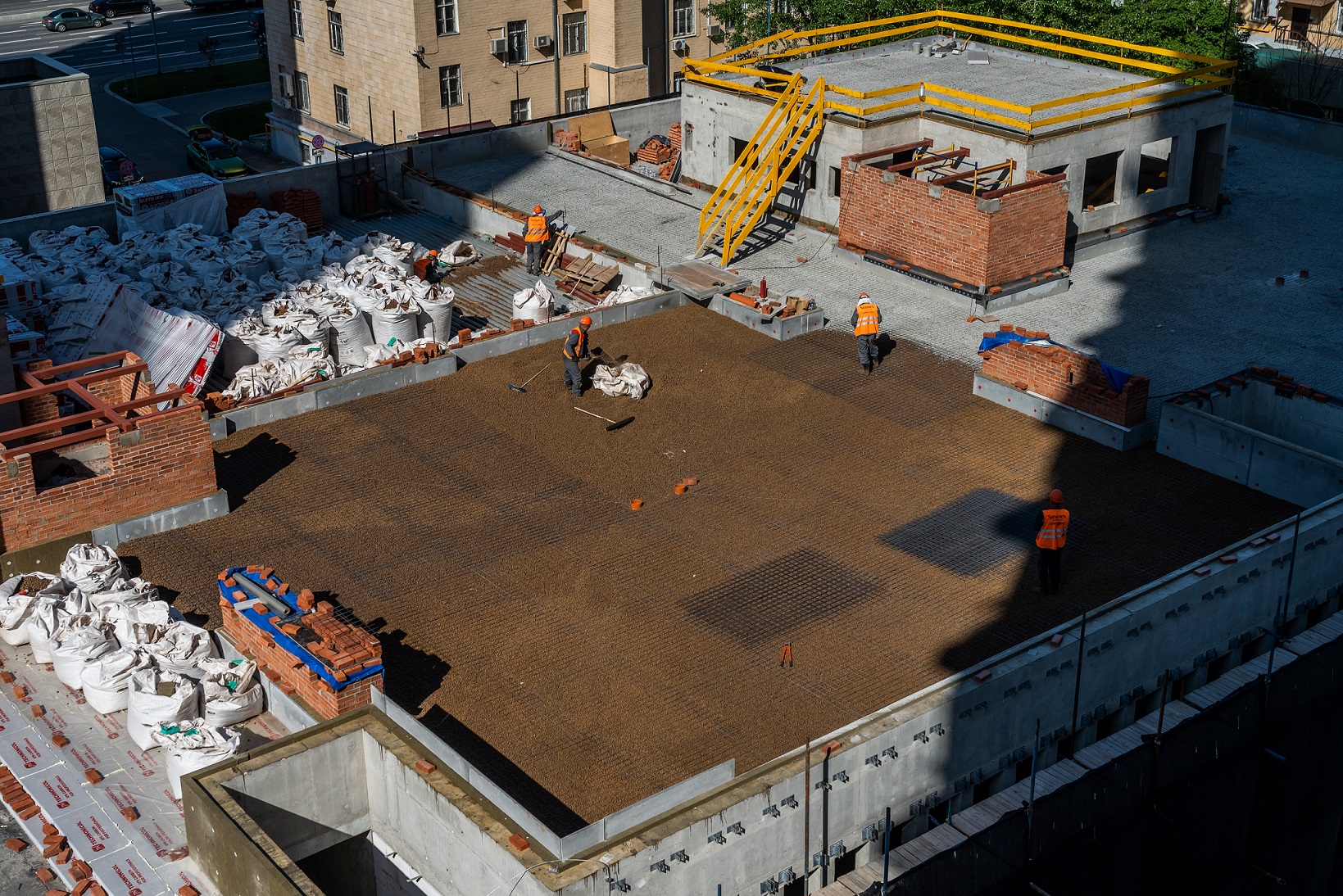

- Приступили к созданию кровли стилобата для благоустройства.

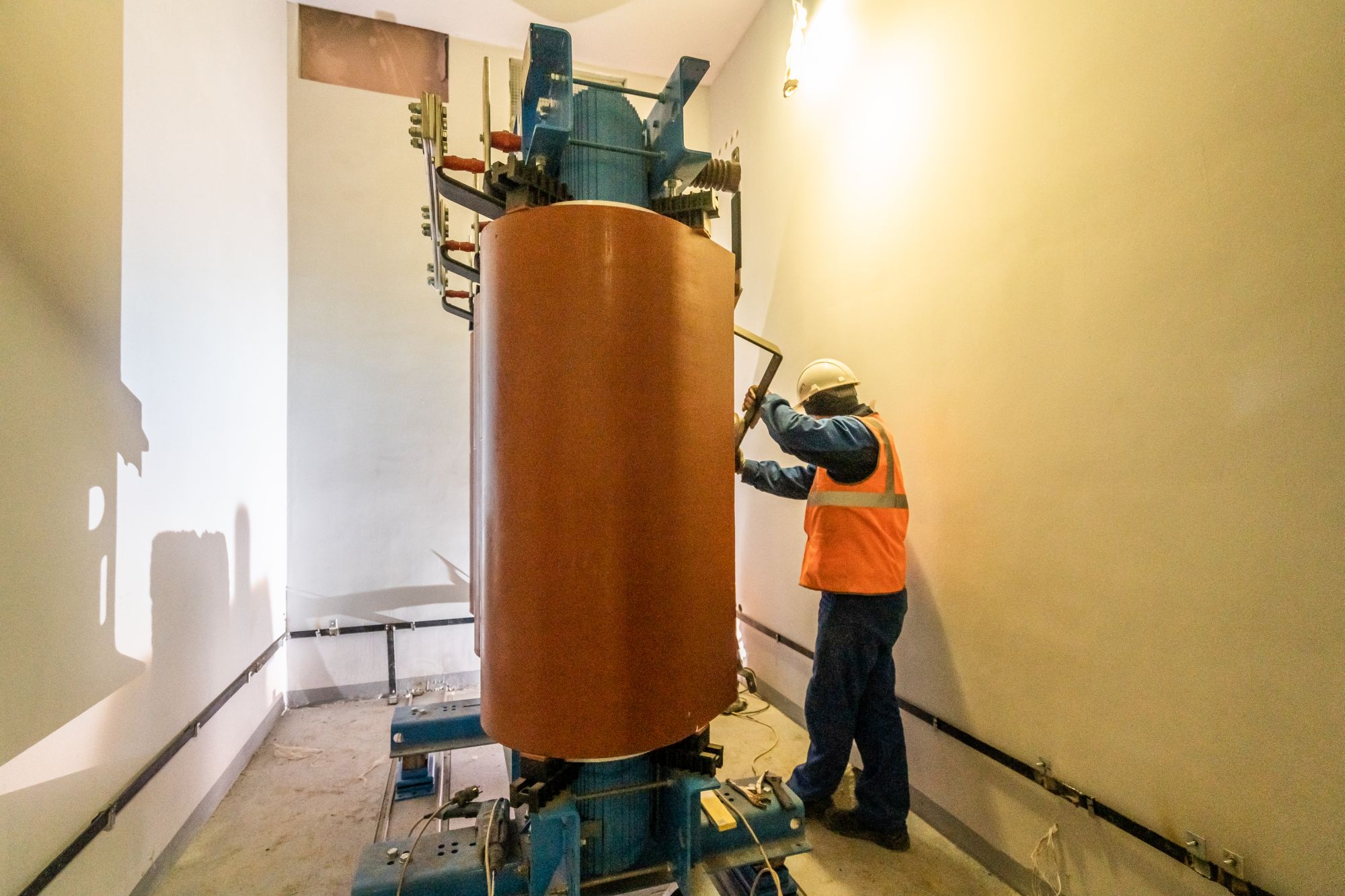

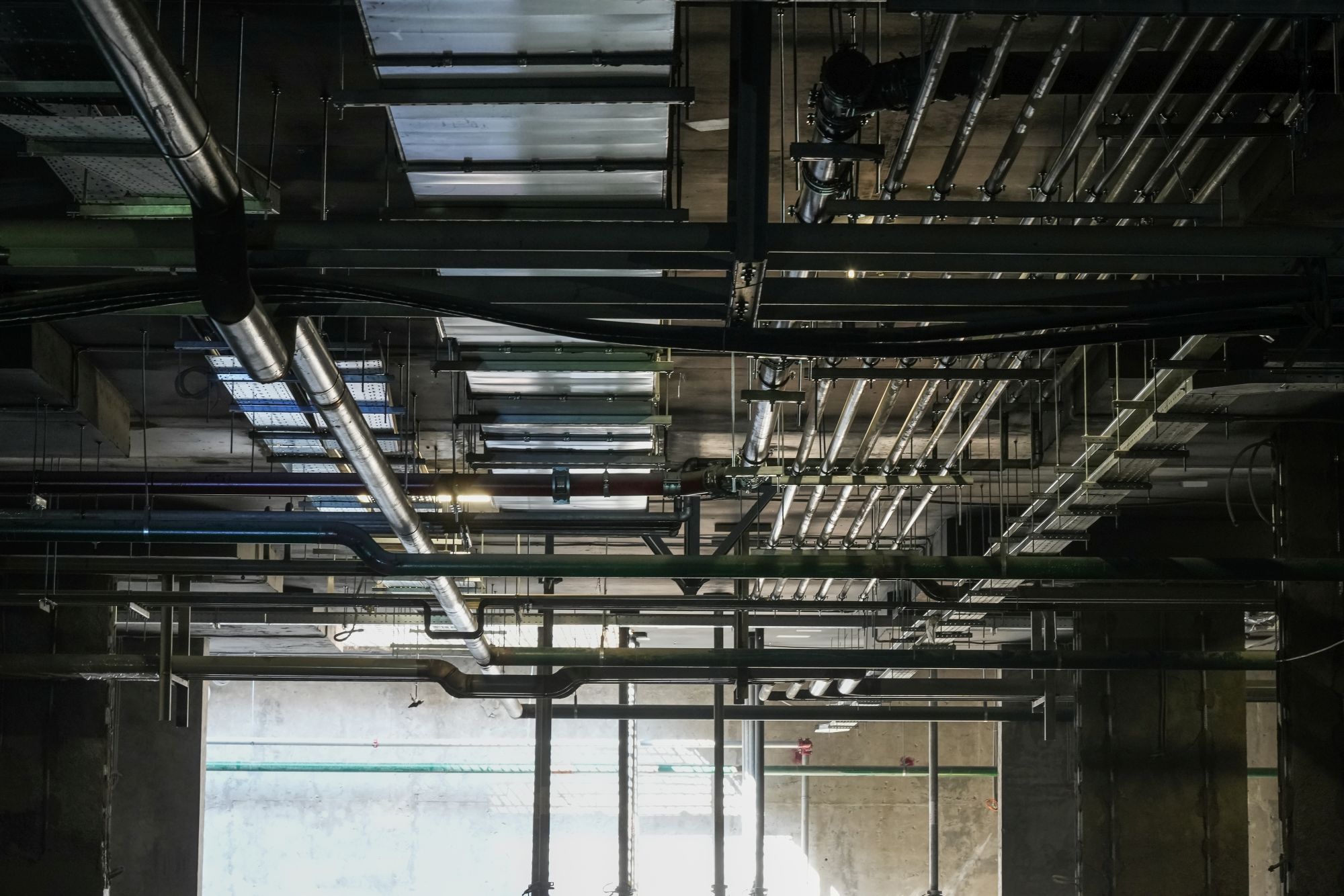

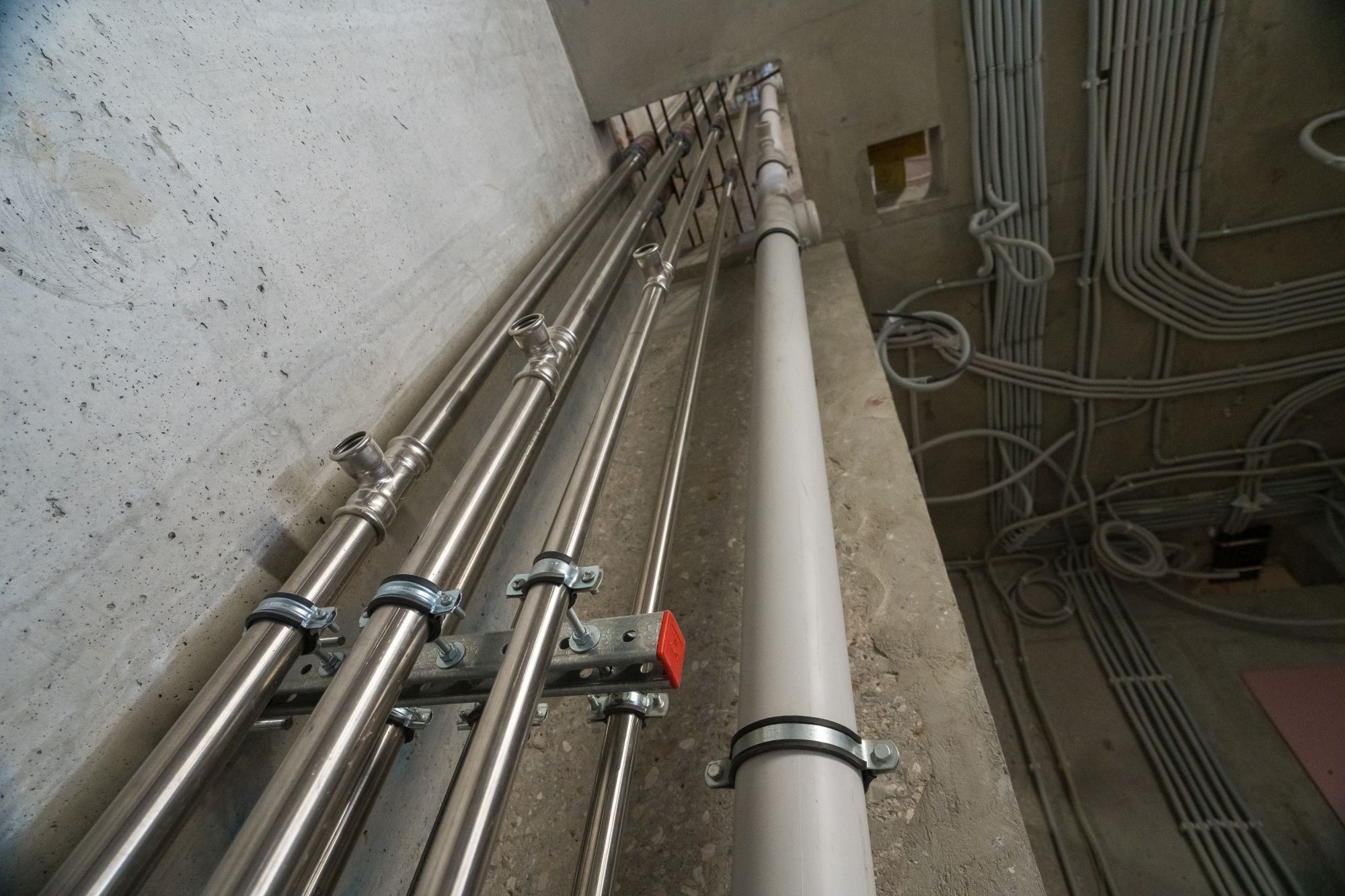

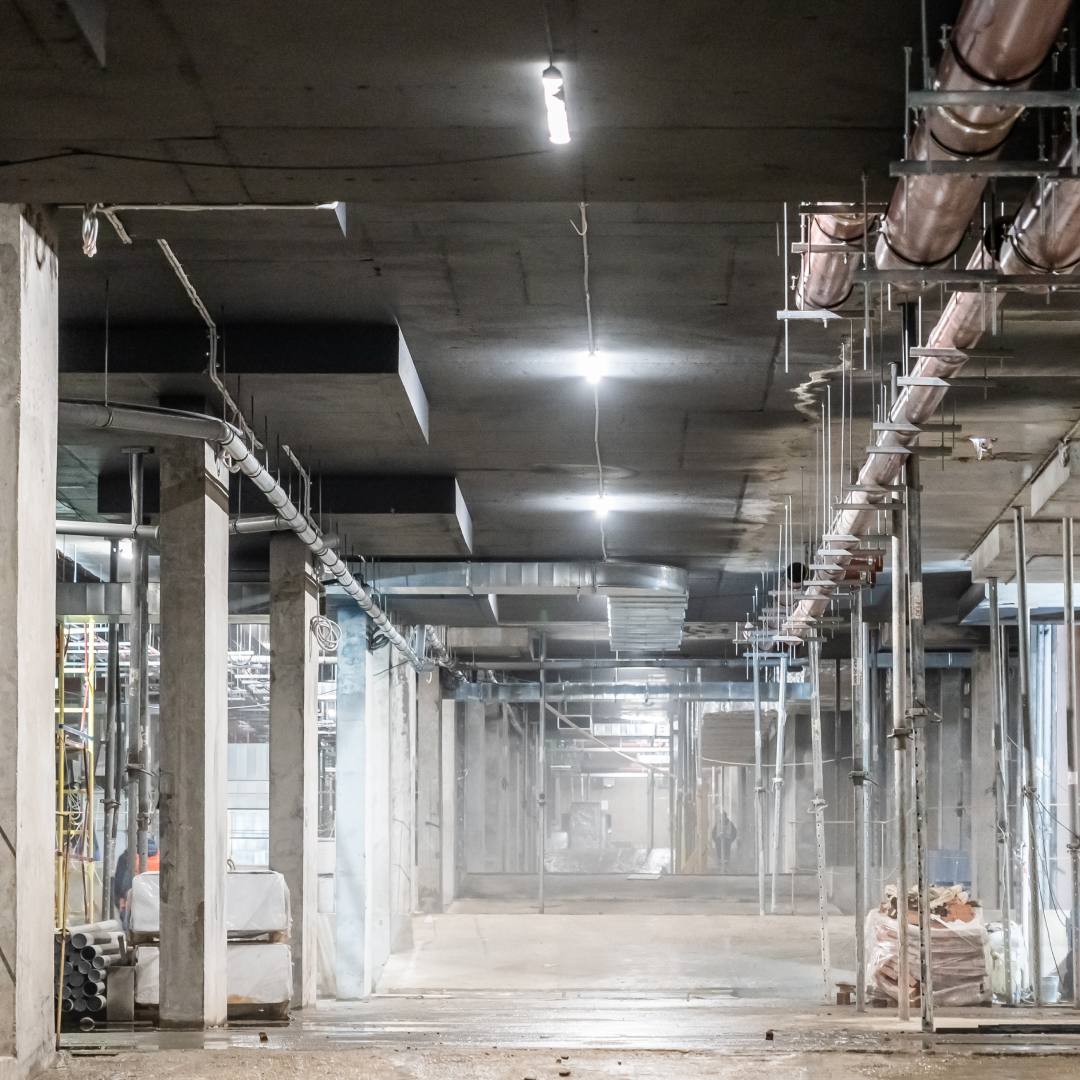

- В надземной части корпусов на 15% смонтировали стояки отопления, водоснабжения, канализации и вентиляции.
- Приступили к возведению первого этажа школы.
Июнь - 2024
- В корпусах В и С приступили к строительству 20-го этажа.
- В корпусе F вышли на уровень 18-го этажа.
- В корпусе D начали возводить 11-й этаж.
- В корпусе E достигли седьмого этажа.
- В корпусе A приступили к устройству шестого этажа.

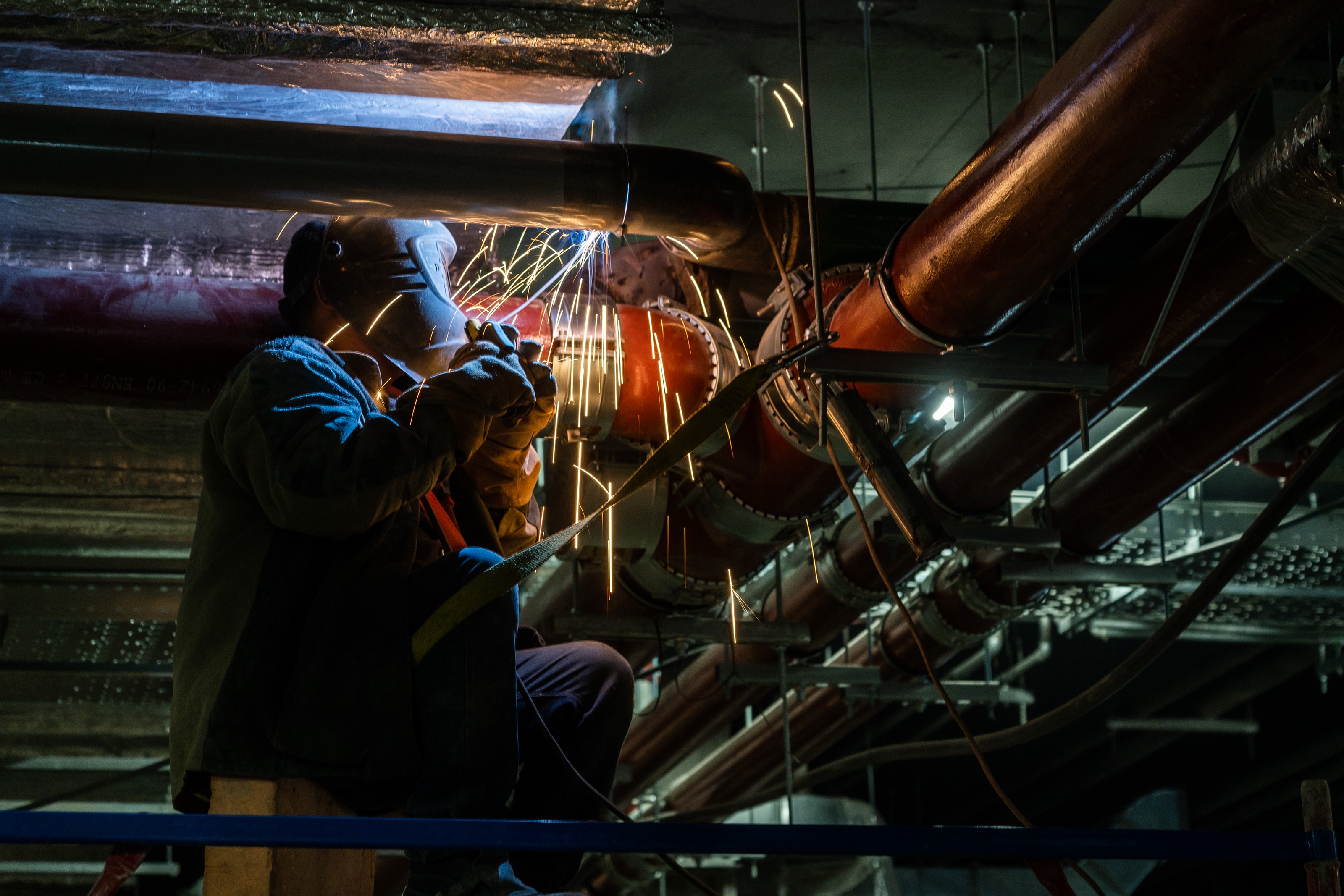

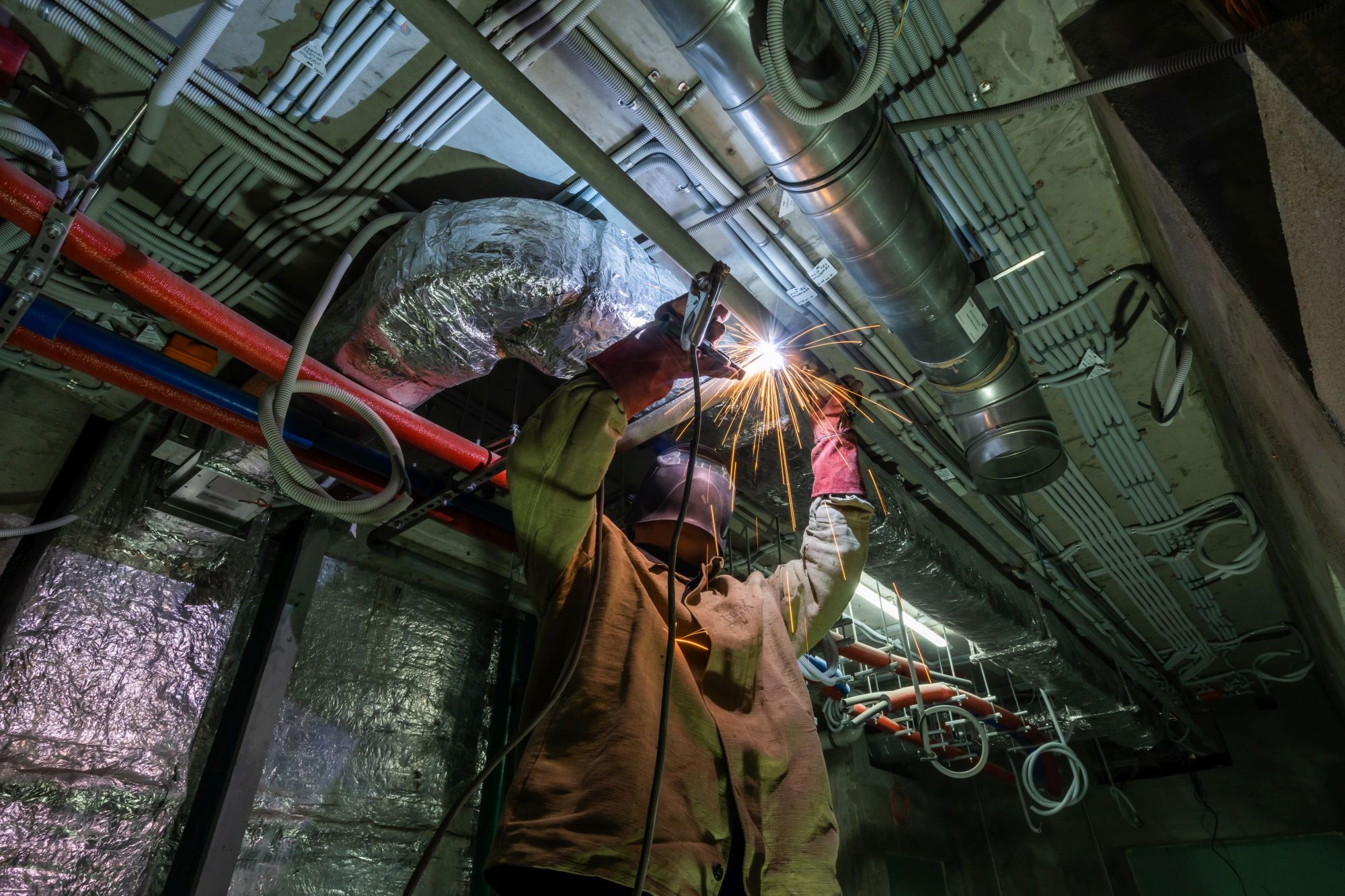

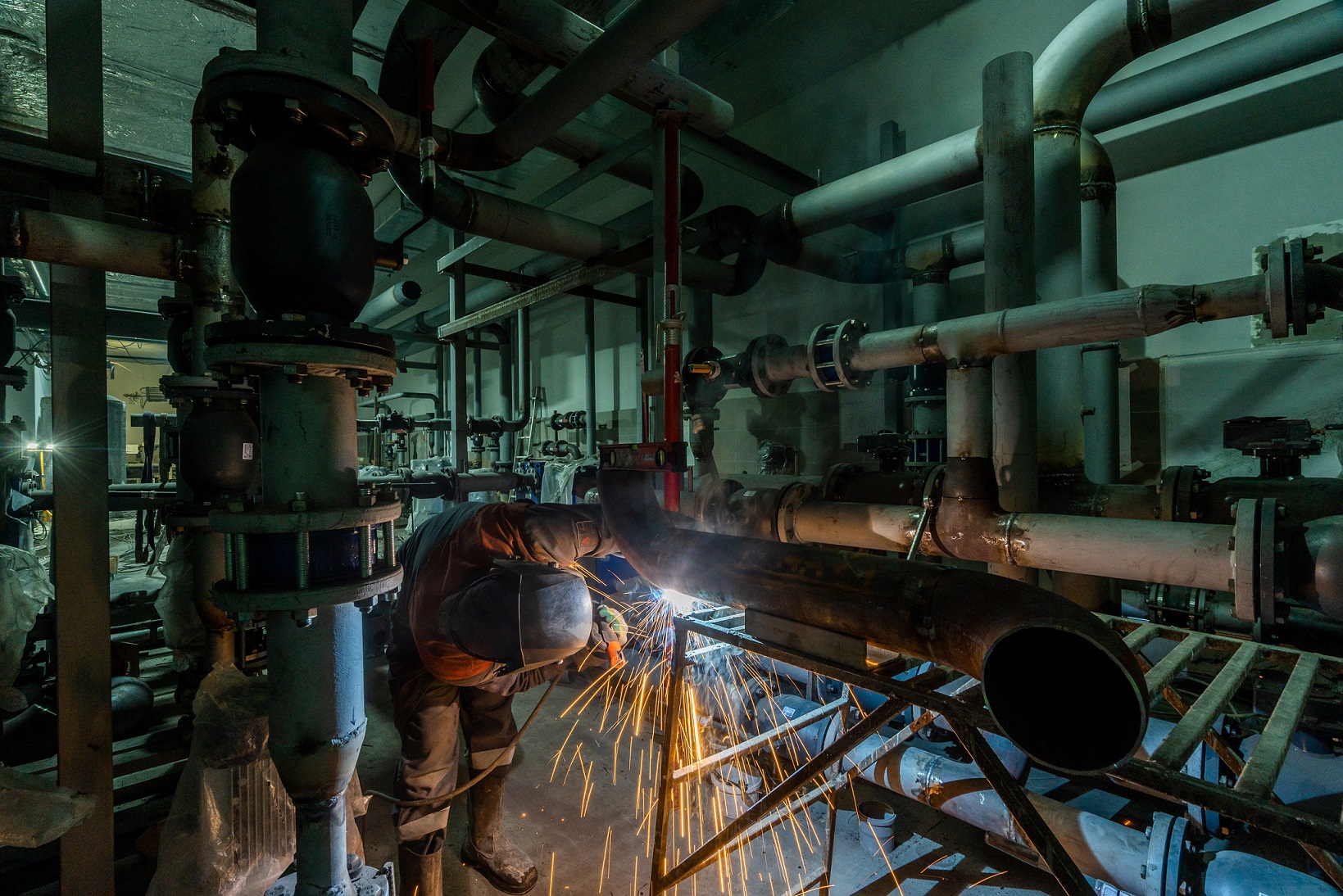

- Начали монтаж систем отопления, водоснабжения, кондиционирования и вентиляции.

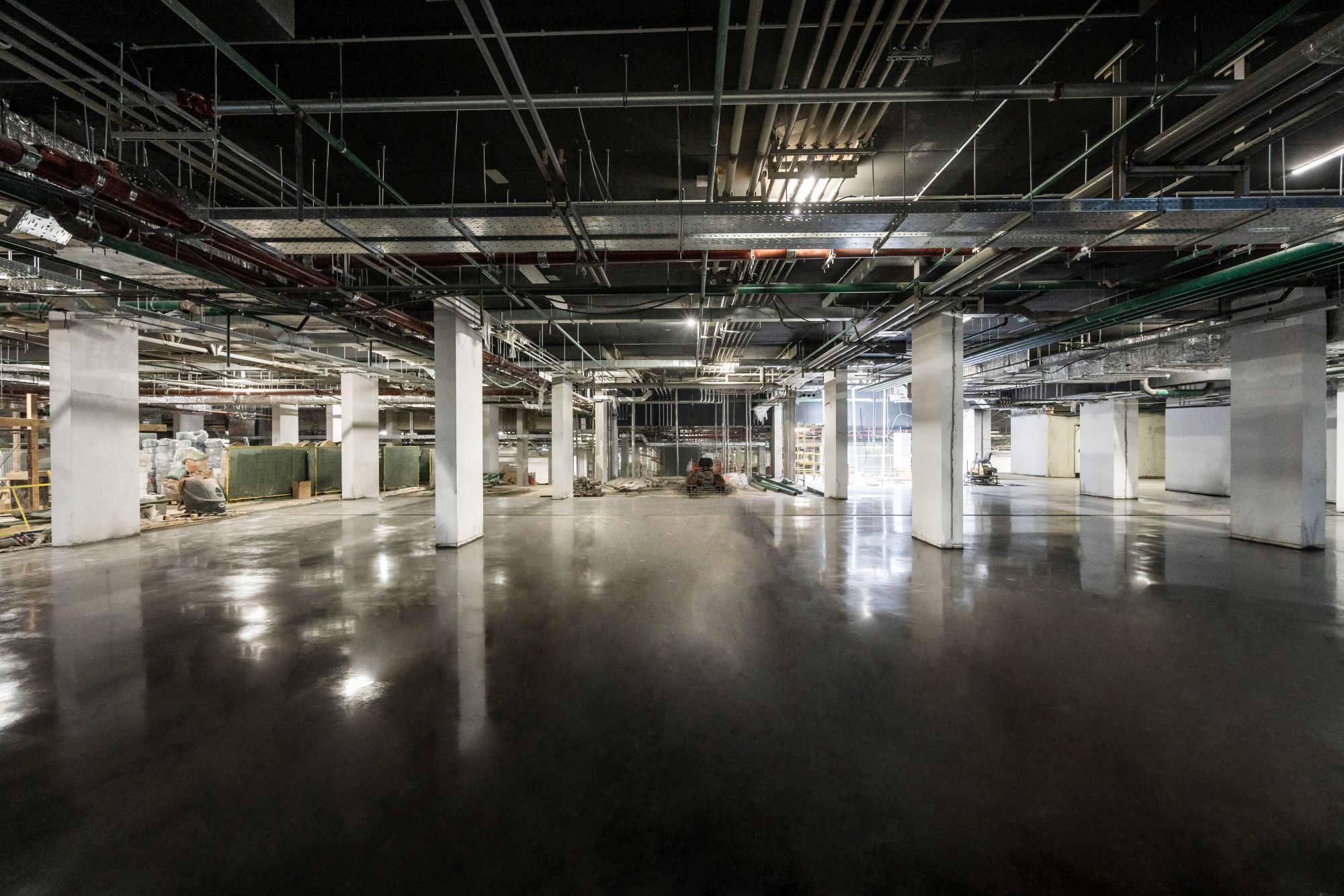

- На 20% завершили отделку технических помещений на подземном паркинге.
Май - 2024
- Приступили к строительству скай-вилл — квартир с террасами и видами на «Москва-Сити» и исторический центр города.
- В корпусах В и С приступили к 16-му этажу.
- В корпусе F вышли на уровень 14-го этажа.
- В корпусе D начали строить шестой этаж.
- В корпусах А и Е приступили к четвёртому этажу.

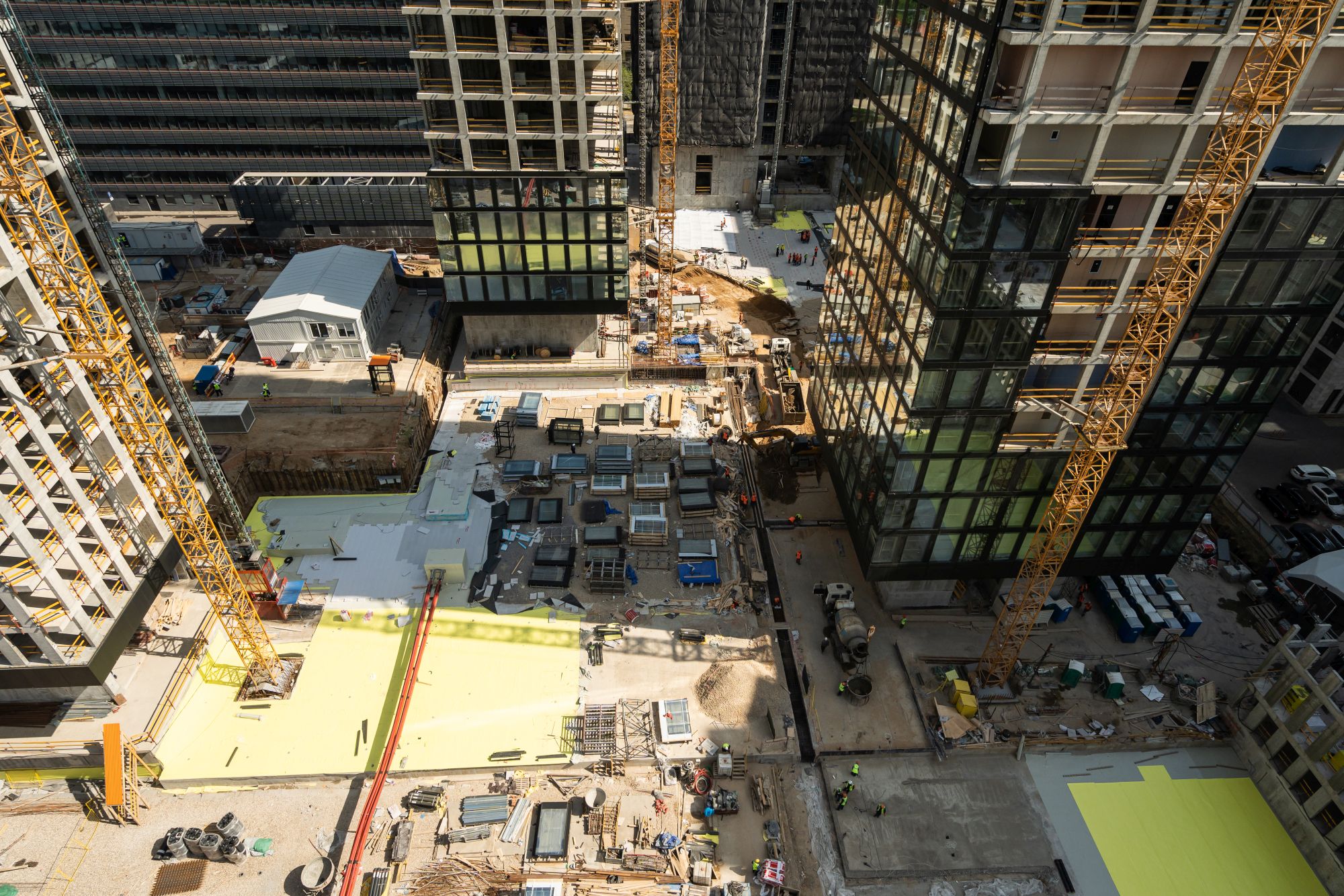

- В подземном паркинге начали отделку технических помещений.

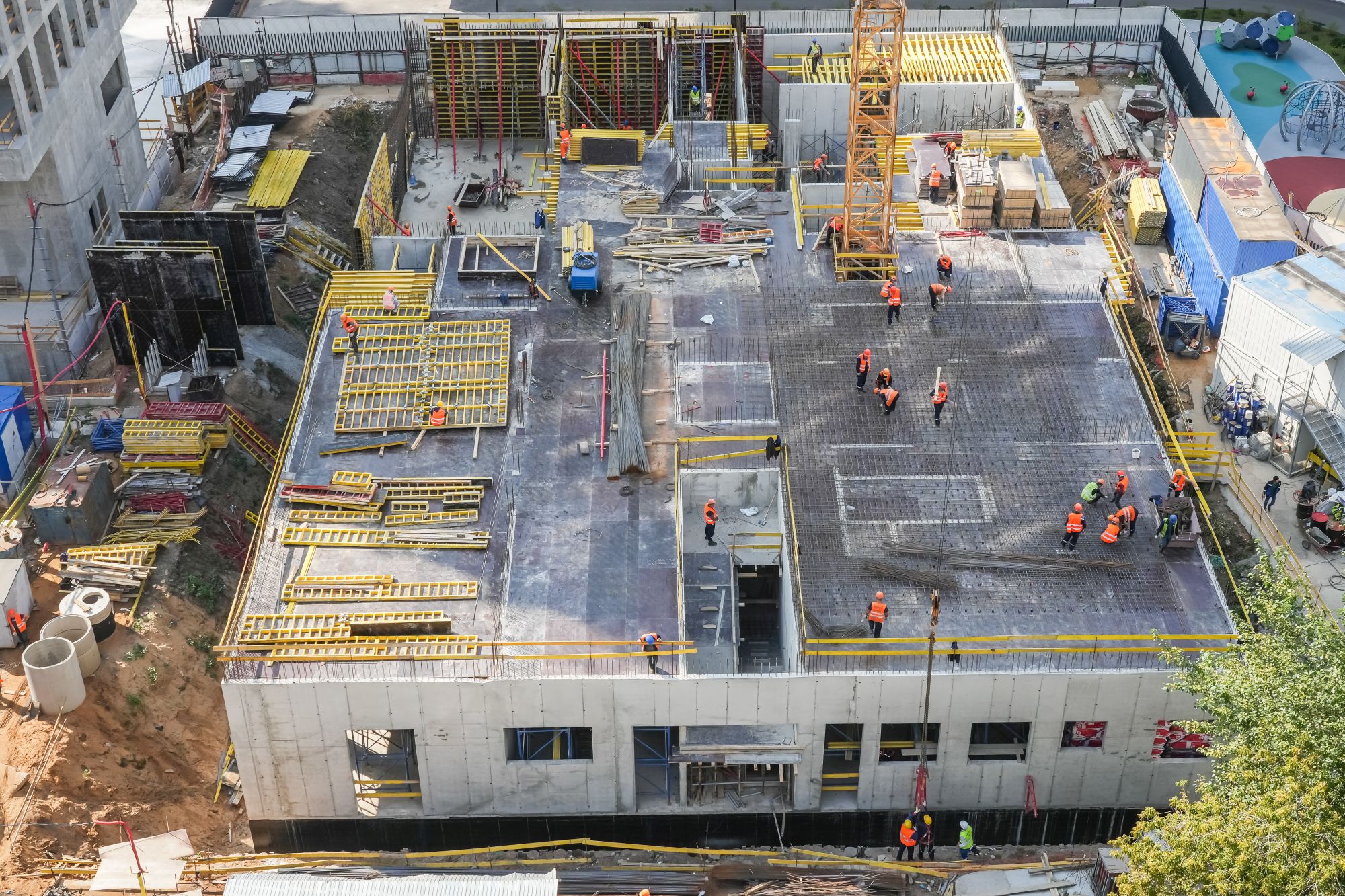

- На территории двора-парка заложили фундамент здания школы с детским садом.
Апрель - 2024
- В корпусе В вышли на уровень 13-го этажа.
- В корпусе С приступили к 12-му этажу.
- В корпусе F начали строить девятый этаж.
- В корпусе D приступили к третьему этажу.
- В корпусе А выполнили перекрытие первого этажа на 35%.
- В корпусе Е построили стены лобби на 90%.
Март - 2024
- В корпусе В начали возводить 11-й этаж.
- В корпусе С приступили к строительству 9-го этажа.
- В корпусе F начали 8-й этаж.
- В корпусе D вышли на уровень 2-го этажа.
- В корпусах А, Е построили стены лобби на 80%.
- Приступили к возведению монолитных конструкций подземной части вилл.
- Завершили кладку стен индивидуального теплового пункта на подземном паркинге.
Февраль - 2024
- В корпусе В достигли уровня седьмого этажа.
- В корпусах C и F возводим пятый этаж.
- В корпусах А, D и Е строим стены лобби, где высота потолков — 7 метров.
- На подземном паркинге завершаем кладку стен индивидуального теплового пункта.
Январь - 2024
- В корпусах А и Е начали строить стены лобби.
- В корпусе D возвели стены и пилоны лобби на 15%.
- В корпусе F начали возведение стен третьего этажа.
- В корпусах В и С приступили к пятому этажу.

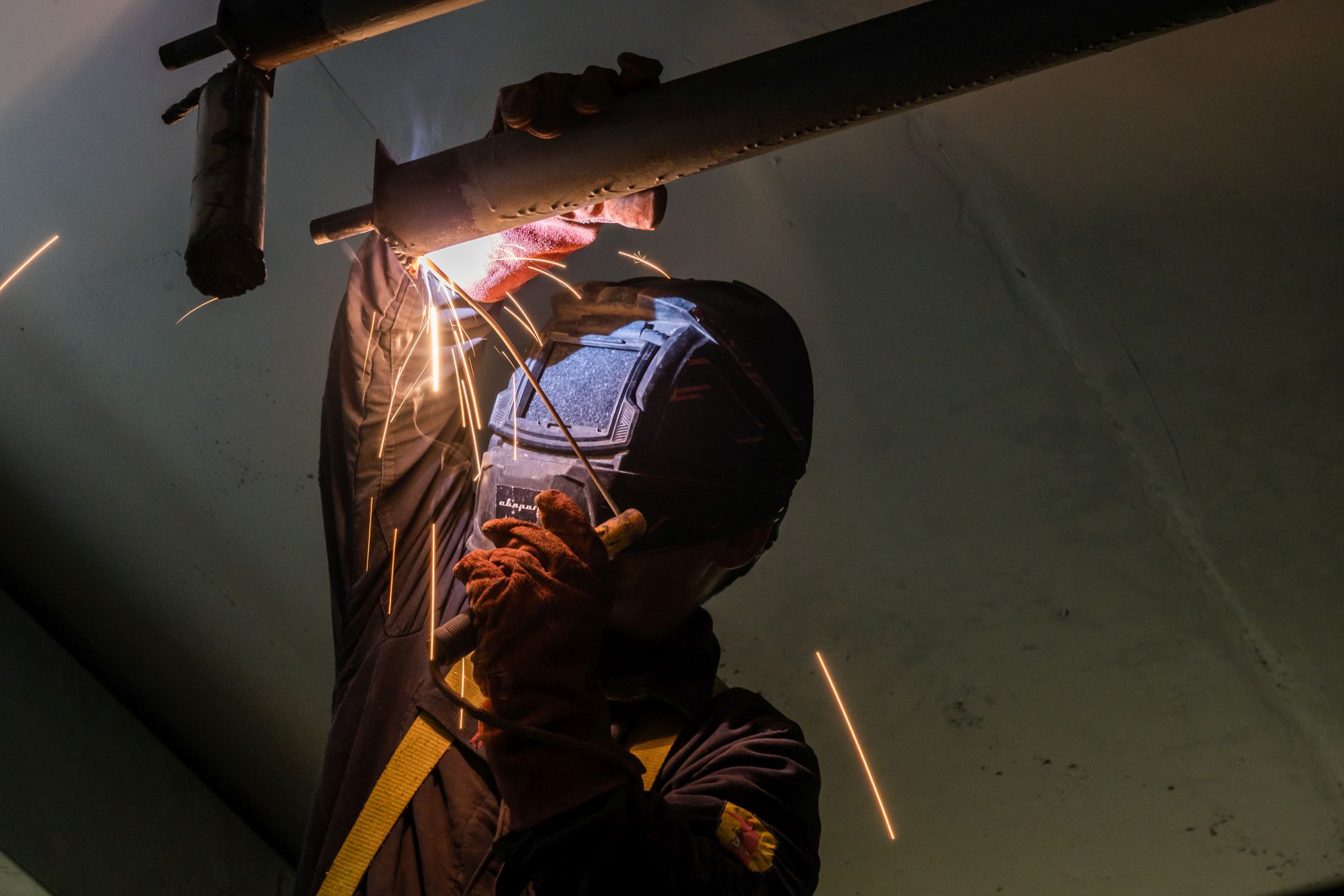

- Начали кладку стен технических помещений на подземном паркинге.
Декабрь - 2023
- В корпусах B и C приступили к перекрытиям третьих этажей.
- В корпусе F начали устройство стен и пилонов второго этажа.
- В корпусе Е построили 50% подземной части.
- Выполнили на 25% вертикальную гидроизоляцию паркинга.

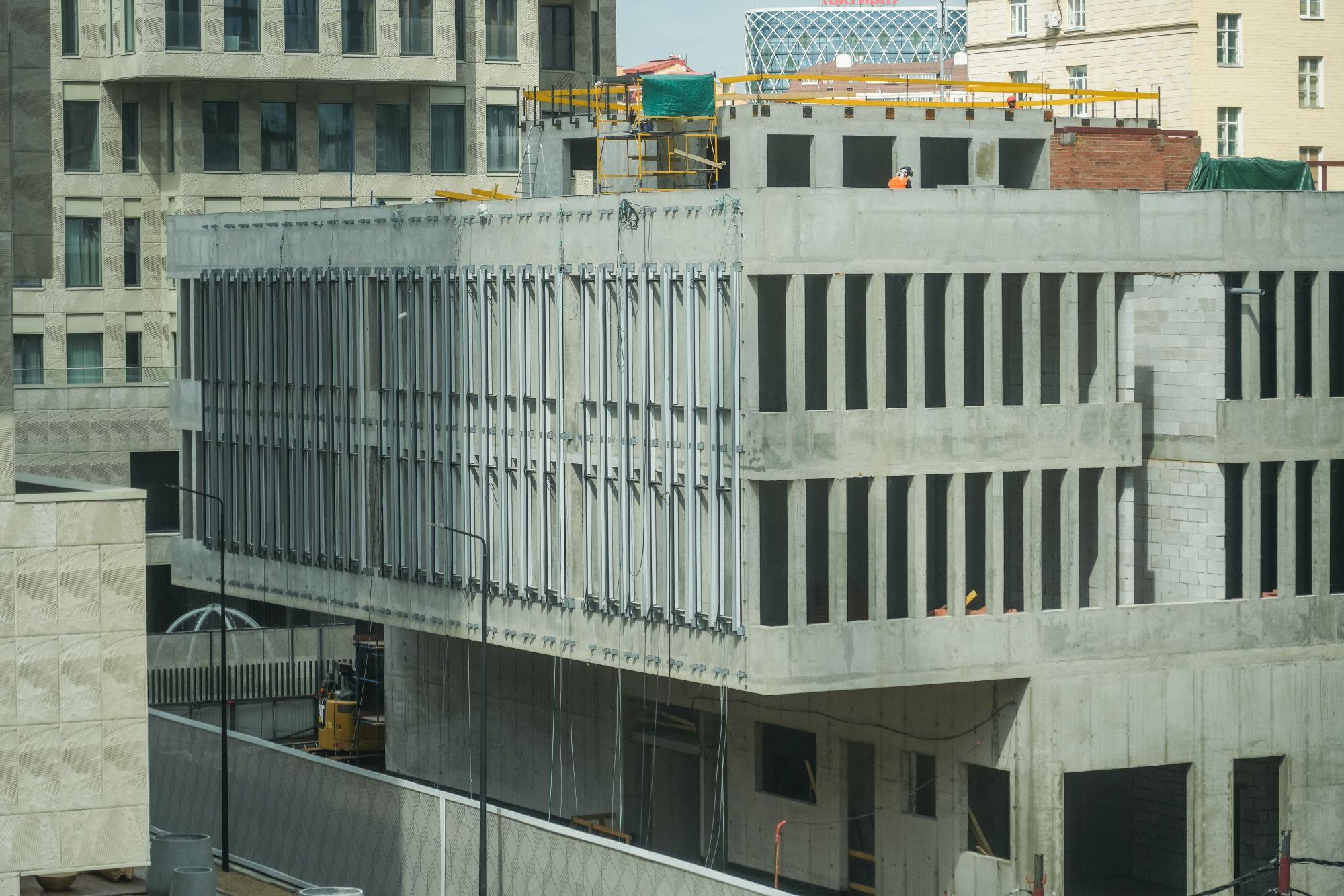

- Приступили к установке модулей и стеклопакетов на архитектурном фрагменте фасада.
- По контуру двора-парка начали работы по вертикальной изоляции и обратной засыпке.
Ноябрь - 2023
- В корпусе А построили подземную часть на 62%.
- В корпусе В приступили к перекрытию второго этажа.
- В корпусе С возвели на 15% стены и пилоны третьего этажа.
- В корпусе D начали возведение стен и пилонов лобби.
- В корпусе Е построили подземную часть на 30%.
- В корпусе F соорудили плиту перекрытия первого этажа на 50%.
- На 90% выполнили горизонтальную гидроизоляцию паркинга, на 21% — вертикальную.
Октябрь - 2023
- На 95% возвели стены, колонны и пилоны минус первого этажа корпуса А.
- На 80% смонтировали гидроизоляцию подземного паркинга и минус первых этажей корпусов A, E, и D.
- Завершили строительство лобби в корпусе С.
- На 98% возвели стены лобби в корпусе F.
- Приступили к строительству стен и пилонов вторых жилых этажей в корпусах B и C.
Сентябрь - 2023
- Завершили строительство стен лобби в корпусе С.
- Возвели стены лобби в корпусах B и F на 97% и 50%.
- Полностью завершили строительство минус первых этажей корпусов B, C, F.
- Возвели все стены минус первого этажа корпуса D.
- На 80% возвели стены, колонны и пилоны минус первого этажа корпуса А.
- На 35% построили стены минус первого этажа корпуса E.
- На 75% смонтировали гидроизоляцию подземного паркинга и минус первых этажей корпусов A, E, и D.
Август - 2023
- Увеличили число рабочих до 370 человек, а количество техники — до 12 единиц.
- Повысили готовность единого стилобата до 80%.
- Продолжаем работы по укладке гидроизоляции подземной части корпусов A, E, D и паркинга, общая готовность — 60%.
- Завершили разработку грунта и устройство фундаментной плиты в зоне корпуса А.
- Возвели вертикальные конструкции подземной части корпуса А на 60%.
- Продолжаем монтаж вертикальных конструкций первых этажей: 55% в корпусе В и 70% в корпусе С.
- Приступили к возведению вертикальных конструкций подземной части корпуса Е.
- Завершаем устройство вертикальных конструкций подземной части корпуса D.
Июль - 2023
- Установили последний, шестой башенный кран.
- Увеличили готовность единого стилобата до 78%.
- Завершили разработку грунта в зоне подземного паркинга. Продолжаем работы по бетонированию и укладке гидроизоляции.
- Заливаем фундаментную плиту и вертикальные конструкции корпуса А.
- Установили все плиты перекрытия технических этажей и начали монтаж вертикальных конструкций первых этажей корпусов В и F.
- Устанавливаем плиту перекрытия подземной части корпуса С.
Июнь - 2023
- Возвели все стены подземных этажей корпуса С. Начали работы в корпусах А и D.
- Возвели все стены технических этажей корпусов В и F.
- Завершаем устройство фундаментной плиты под шестой башенный кран.
- Заливаем фундаментную плиту корпуса А, готовность — 65%.
- Продолжаем бетонировать подземный паркинг. Укладываем гидроизоляцию, готовность — 85%.
Май - 2023
- Закончили возводить стены подземных этажей корпусов В и F. Начали аналогичные работы в корпусе С.
- Завершаем разработку котлована под всеми домами.
- Заливаем фундаментную плиту корпуса А. Общая готовность единого стилобата — 70%.
- Продолжаем бетонировать конструкции подземного паркинга и укладывать гидроизоляцию.
Май - 2023
Июнь - 2023
Июль - 2023
Август - 2023
Сентябрь - 2023
Октябрь - 2023
Ноябрь - 2023
Декабрь - 2023
Январь - 2024
Февраль - 2024
Март - 2024
Май - 2024
Июль - 2024
ВЕБ-КАМЕРА 1
ВЕБ-КАМЕРА 2
